APP下载
报价宝  ›  科技  ›

全球首座增强型地热电站并网 仅用23个月建成

报价宝 来源:baojiabao.com 发布时间:2026-10-02 03:45:51 10月02日更新
报价宝综合消息全球首座增强型地热电站并网 仅用23个月建成

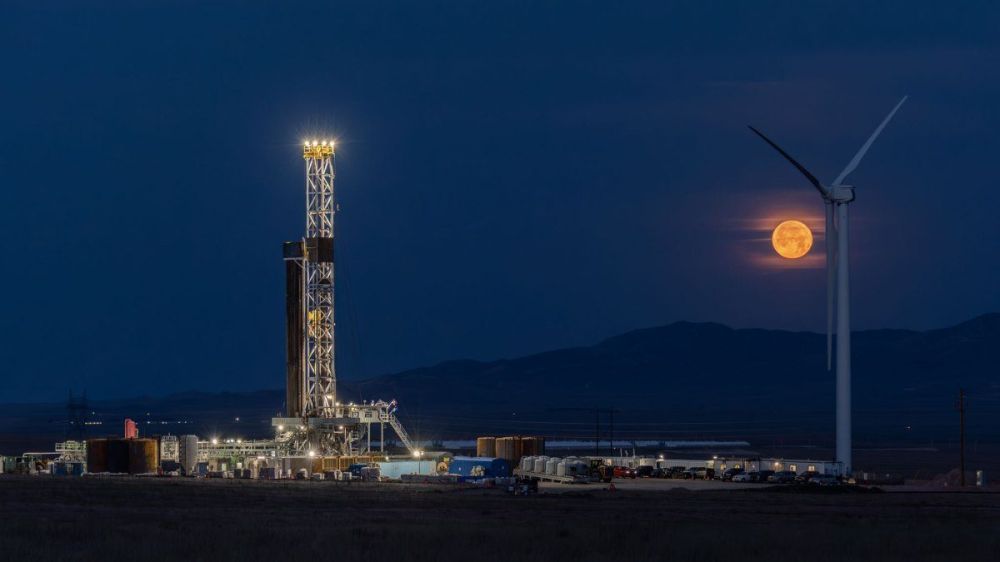

地热初创公司Fervo Energy周四宣布,其Cape Station电站已于9月30日开始向电网售电,比原计划提前一天。至此,Fervo成为全球第一家实现并网售电的增强型地热公司,站上了这一新兴行业的商业化里程碑。

Cape Station首期于约一周前完成并网,目前投运的规模约为整体规划100兆瓦装机的三分之一,后续块段将陆续跟进。整个场地的潜力远不止于此——Fervo此前披露,该场地最终发电能力最高可达4吉瓦。

速度是这条新闻里最亮眼的部分:从破土动工到商业运营,首期只用了23个月。随着工艺成熟,Fervo计划把后续块段的建设周期压缩到最快18个月。这种「分期交付」的模式与数据中心的建设节奏天然合拍——算力巨头们可以像扩容机房一样逐期锁定电力,这对四处找电的数据中心运营商来说极具吸引力。

买家已经就位:谷歌、南加州爱迪生等公司均承诺采购Cape Station的电力。对谷歌而言,这与其数据中心清洁电力组合的布局一脉相承。

增强型地热的思路是把油气行业的水力压裂和定向钻井技术搬进地热开发:往更深处钻探,触及更高温的岩层,从而把过去不适合开发地热的地区纳入版图。Fervo成立于2017年,今年5月完成超募IPO,募资19亿美元;在此之前的创业阶段已累计融资超过13亿美元。首期提前并网,等于给质疑增强型地热「烧钱不落地」的声音交出了第一份答卷。

全球首座增强型地热电站并网 仅用23个月建成

编译自 TechCrunch,原标题:"World's first enhanced geothermal power plant completed in just 23 months"

文章标签: 地热 Fervo Energy 清洁能源 数据中心 电力 报价宝 降噪耳机价格 耳机价格 红米手机价格 华为手机价格 小米手机价格 电视机价格 笔记本电脑价格 笔记本价格 汽车价格 报价宝 笔记本价格 笔记本电脑价格 红米手机价格 耳机价格
