数据中心延期罚款飙升 每天超500万美元

报价宝 来源:baojiabao.com 发布时间:2026-10-26 04:52:41 10月26日更新
报价宝综合消息数据中心延期罚款飙升 每天超500万美元

据美国科技媒体 The Information 报道,AI 数据中心的租户们正在把「按时交付」写进天价罚则:如果开发商不能在约定期限内交付电力和机房设施,每天要赔的违约金已从今年年初的约 100 万美元涨到超过 500 万美元,几个月里涨了四倍。

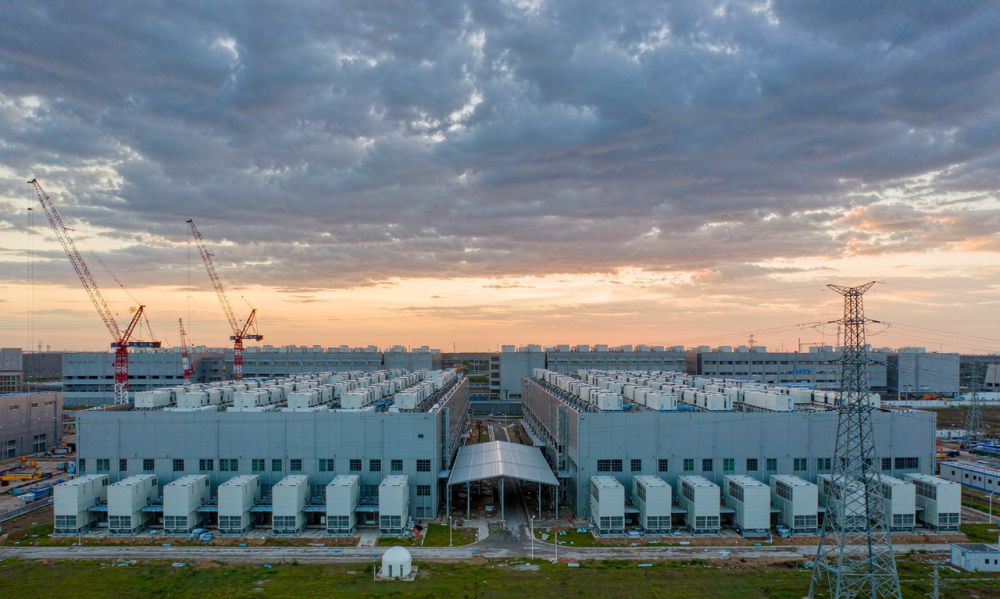

AI数据中心施工现场

算一笔账就知道这个条款有多重:按每天 500 万美元计,延期七个月,开发商光违约金就要赔掉超过 10 亿美元,还没算自己损失的租金收入。这类条款的本质,是租户把工期风险整个转嫁给开发商——电力接入、变压器设备、施工人手,任何一环掉链子都是真金白银的损失。

供需失衡是罚款飙升的根源。行业预计,未来一两年美国计划投产的数据中心容量里,只有五到六成能按期上线,电力供应不足、审批拖延、设备短缺和施工延期是四大拦路虎。亚马逊 CEO 安迪·贾西此前也表示,AWS 明年的产能基本售罄,部分订单已经排到 2028 年。

风险正在向上游传导。私募巨头 KKR 警告,这种量级的延期罚款对开发商的杀伤力可能比利率上升更大,一批资金实力不足的开发商或因此破产;保险经纪巨头 Marsh 已推出专门的「交付延期险」。马斯克也在社交平台警告,未来会出现大量建到一半、算力闲置的数据中心。路易斯安那等州则在讨论暂停新的数据中心项目,理由是电价与电网压力。

罚款救不了电网。每天 500 万美元的违约金改变不了变压器短缺的现实,只是把物理世界的瓶颈变成开发商资产负债表上的压力测试。当租户愿意用这样的条款锁定工期,恰恰说明市场对算力的饥渴已经到了什么程度。

编译自 The Information,原标题:"Data Center Tenants Now Demand 5 Million Dollar Plus a Day in Late-Delivery Fees, Up From 1 Million This Spring"
